Proseguono i lavori di riqualificazione dello Stadio "Angelo Massimino" di Catania. Nella giornata di oggi, mercoledì 19 Aprile, dirigenti, tecnici e funzionari del Comune di Catania hanno condotto i giornalisti in un sopralluogo nelle zone di cantiere dell'impianto per la verifica dello stato di avanzamento dei lavori di ammodernamento, appaltati lo scorso anno dall'Amministrazione Comunale.
IL PROGETTO
Catania, proseguono i lavori di ristrutturazione del “Massimino”: il progetto

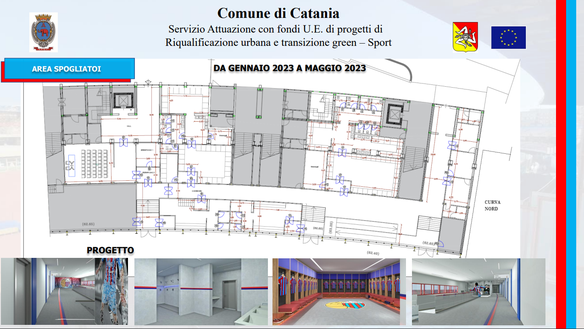

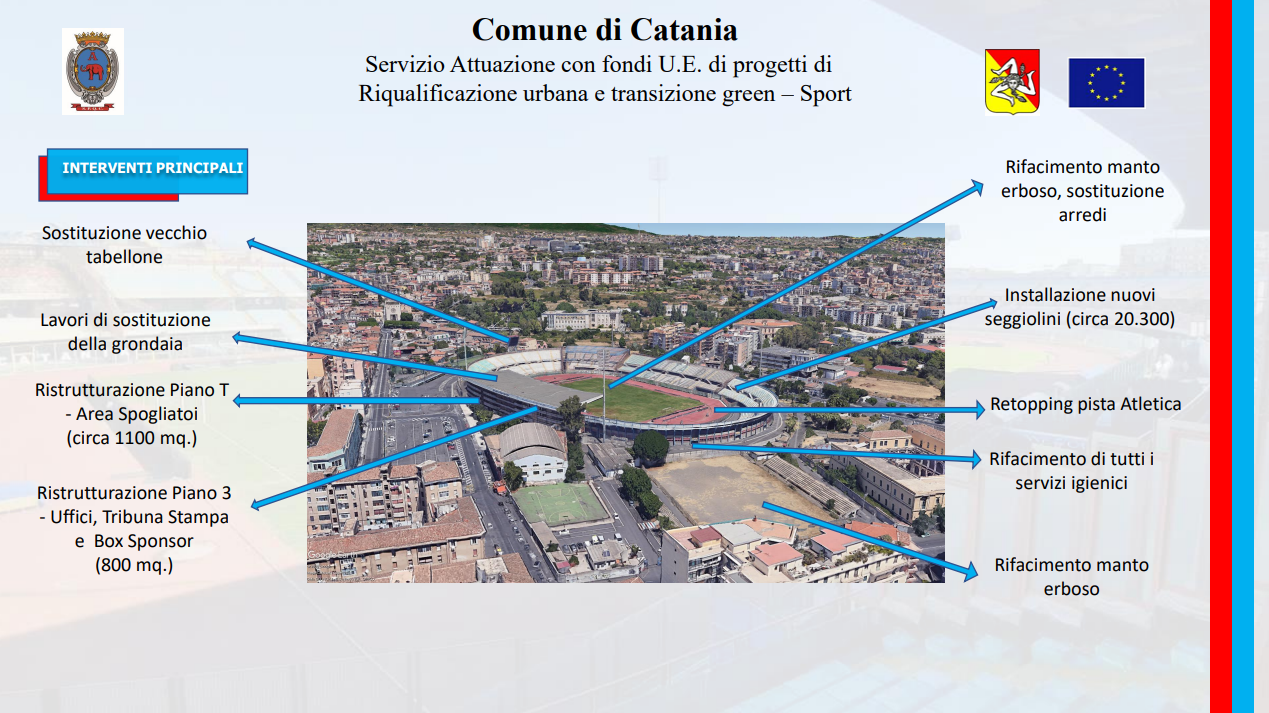

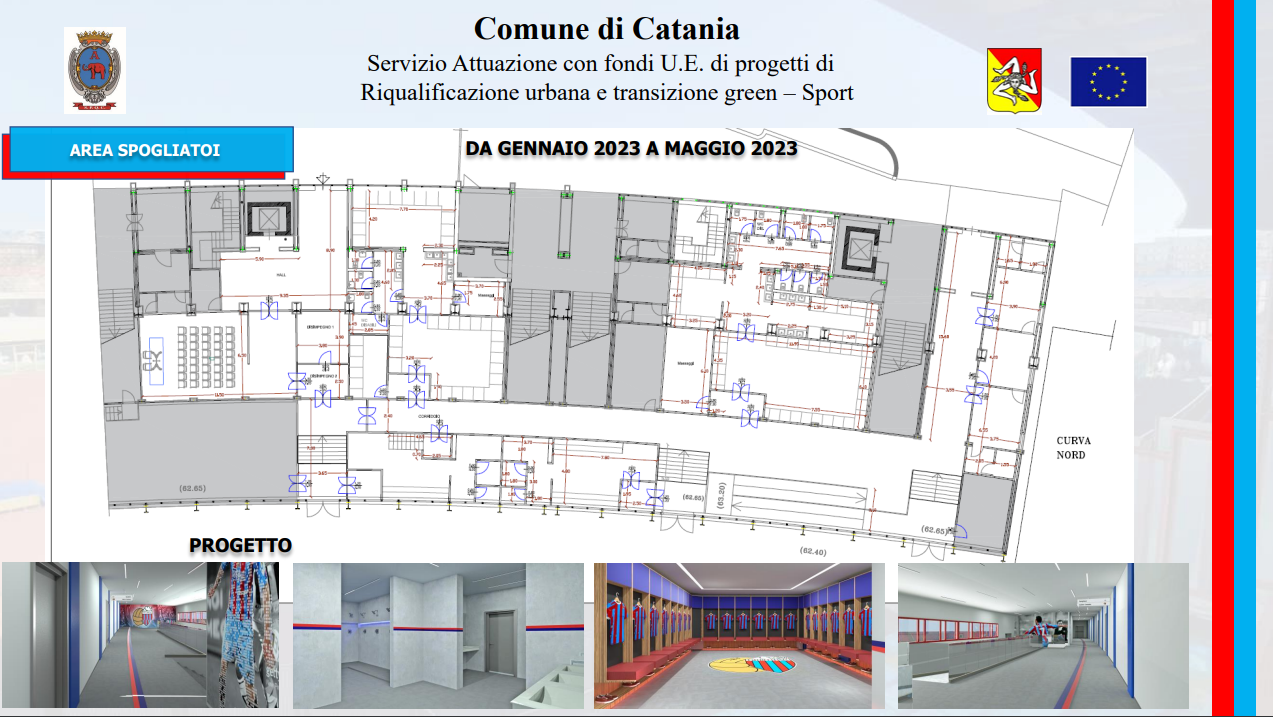

Un progetto complessivo da oltre cinque milioni di euro - elaborato in sei mesi - partito il 17 novembre 2022 con l'inizio dei lavori e l'allestimento del cantieri, che terminerà il 7 febbraio 2024. Nel dettaglio, in tutti i settori del "Massimino" verranno installati nuovi seggiolini (circa 20.300) ed un nuovo tabellone luminoso largo 16 metri e alto 4 metri, che sostituirà quello attuale ormai inutilizzato. Ma non solo; verrà ristrutturata l'area spogliatoi (circa 1100 mq.), gli uffici, la Tribuna Stampa e il Box Sponsor (800 mq.). Lavori di sostituzioni anche della grondaia, retopping della pista di atletica, oltre al rifacimento di tutti i servizi igienici e del manto erboso.
LEGGI ANCHE
I primi lavori di impermeabilizzazione sono stati fatti fra novembre e dicembre 2022, con opere di ripristino degli scarichi fognari, mentre è già stata ristrutturata la Sala Stampa e lo Sky Box. Entro il mese di maggio, inoltre, sarà pronta l'area spogliatoi, la Hall e l'infermeria. Fra maggio e luglio si interverrà sui seggiolini, che verranno rimossi ed ri-installati, si sostituirà il manto erboso del Cibali e del Cibalino, verranno rifatte le vetrate del bordo campo, verranno installate le nuove panchine ed il tabellone. Tra giugno e luglio verrà rifatta la pista di atletica, tra settembre ed ottobre si lavorerà sull'impianto antincendio e sulla ristrutturazione dei servizi igienici. Fra dicembre e febbraio 2024 si procederà, infine, al completamento ed al collaudo.
© RIPRODUZIONE RISERVATA
